惠安尖峰風電項目首批風機并網發電

2018-08-28 13:21:33 福能集團   點擊量: 評論 (0)
8月22日18時18分,在福能集團及華潤電力、惠安縣政府股東三方的大力支持推動下,惠安尖峰46MW風電項目首批13臺風機成功并網發電。風電全景

8月22日18時18分,在福能集團及華潤電力、惠安縣政府股東三方的大力支持推動下,惠安尖峰46MW風電項目首批13臺風機成功并網發電。



惠安尖峰風電項目首批風機并網發電

風電全景

惠安尖峰風電項目首批風機并網發電

風機吊裝

惠安尖峰風電項目首批風機并網發電

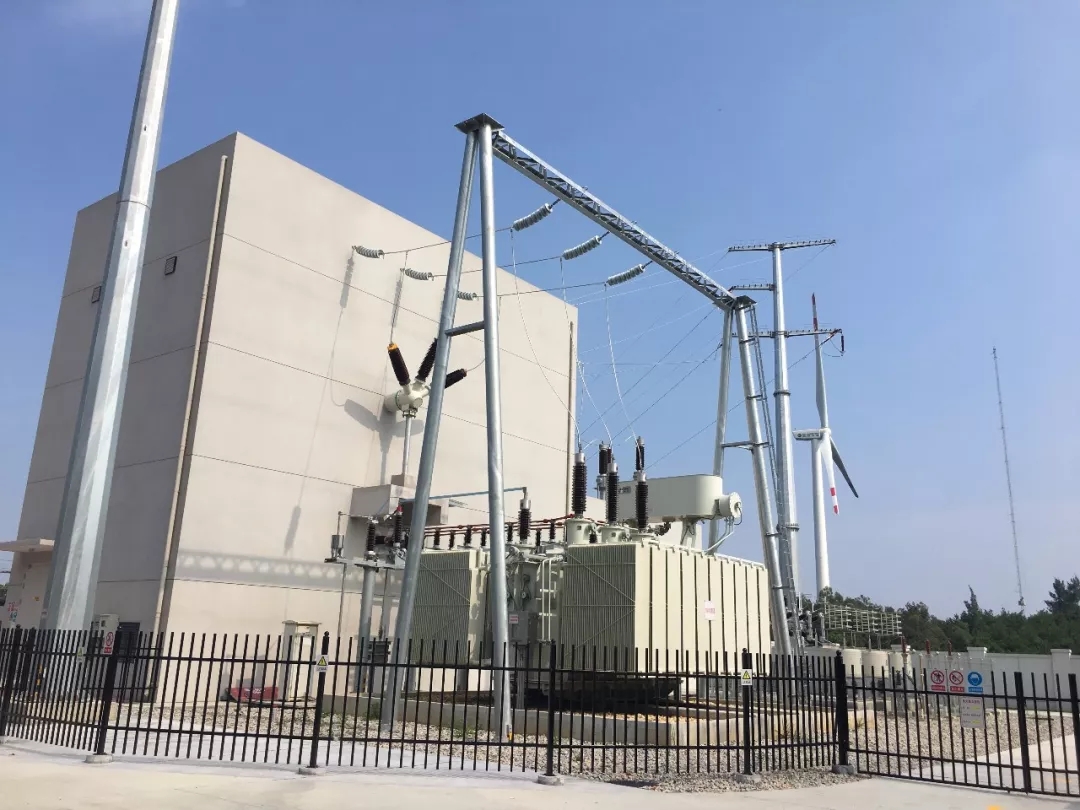

出線



惠安尖峰風電項目首批風機并網發電

合影

惠安尖峰風電場項目是由福建惠安泉惠發電有限責任公司與惠安縣政府合作開發的首個新能源發電項目,也是華潤電力、福能集團在閩首個合資成果,對更好地鞏固深化央企和省屬國企合作成果,實現雙方互利共贏,具有十分重要的意義。項目位于福建省泉州市惠安縣西北側的丘陵上。2017年5月7日第一臺風機基礎澆筑,11月1日第一臺塔筒吊裝,12月23日第一臺風機吊裝。按照區域年平均風速為6.3~6.6m/s進行測算,項目建成后年發電量約11400萬kWh,平均年發電利用小時數為2478小時。

項目工程施工期間,泉惠發電公司團結協作、攻堅克難,緊繃“安全弦”,嚴控工程進度節點,嚴把工程質量關,敢“啃”征林征地“硬骨頭”,及時協調解決施工過程存在的問題和障礙,有效對接電網公司推進送出工程及涉網驗收如期完成,做細生產準備各項工作,確保了項目如期完成建設節點目標。首批風機并網后,預計2018年底,尖峰項目將實現全部23臺46MW風機并網發電。(黃正奇)
